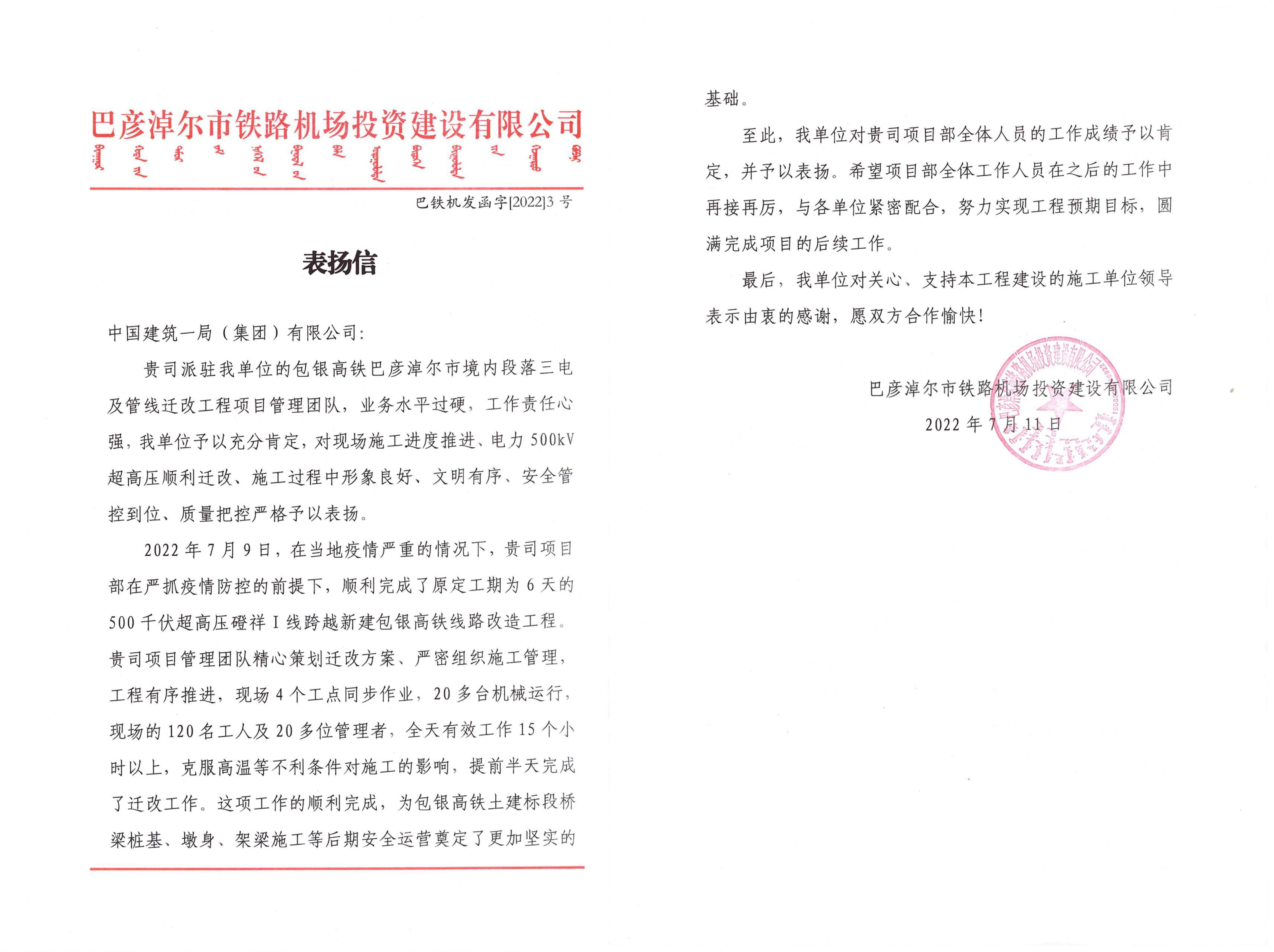

7月11日,中建一局二公司承建的包银高铁巴彦淖尔市境内段落三电及管线迁改项目收到甲方表扬信。甲方对项目500KV磴祥Ⅰ线线路改造工程施工组织管理、施工进度管控、施工现场形象、安全及质量把控等方面给予了表扬。
信中表示,项目在当地疫情严重的情况下按既定的工期计划,用时6天完成500KV磴祥I线跨越新建包银高铁线路改造工程。此项工程完工为包银高铁土建标段桥梁桩基、墩身、架梁施工打开了作业通道,同时也彻底解决了高铁运营对线路安全距离的要求。
据悉,项目管理团队对迁改方案进行精心策划,通过严密的施工组织管理,现场进度推进有序。项目克服高温等不利条件对施工的影响,组织20多名管理人员及120多名施工作业人员,并配置20多台施工机械,分4个工点同步作业,全天有效工作15个小时以上,保证了项目的顺利完工。
